陕京四线宝坻-香河-西集天然气管道联络线工程建设完成
2016年1月,国务院张高丽副总理主持召开北京市大气污染防治工作座谈会,部署天然气保供工作,按照会议要求,国家能源局于2016年2月5日要求启动建设宝坻-香河-西集联络线工程,作为2016年北京天然气保供项目,要求在2016年冬季用气高峰期前建成投产。

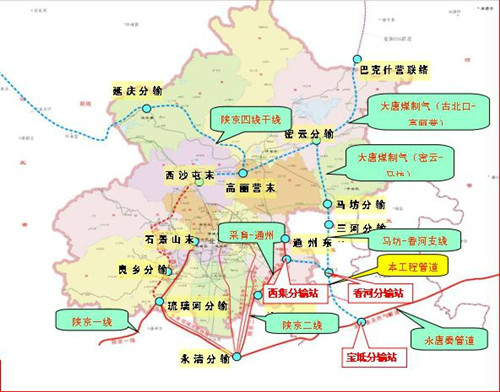

陕京四线宝坻-香河-西集天然气管道联络线主要承担向北京市及京津冀地区天然气供应任务,该项目作为环京津冀高压管网组成部分,在北京市东部形成新的供气通道,改变以往天然气全部从南部进京的供气格局,北京供气管网系统的总体输配气能力、供气可靠性和灵活性都将极大增强,对保障北京市2016-2017年度迎峰度冬,应对冬季极端天气,保障居民采暖和改善首都及周边地区大气环境具有非常重要的意义。该项目建成后,可向北京燃气集团西集门站提供150万方/小时,最大可供应200万方/小时的输气量,陕京系统向北京市供气能力可由1.09亿方/日提升至1.44亿方/日。

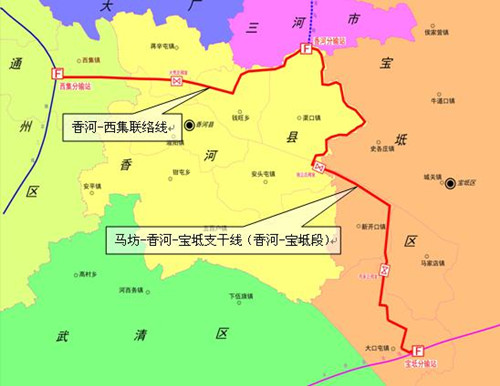

工程起自天津市宝坻区宝坻分输站,途经廊坊市香河县,止于北京市通州区西集镇西集分输站,设计长度77.5公里,管径1016毫米,设计压力10兆帕,年设计输气量170亿立方米。全线共设置西集分输站、香河分输站、宝坻分输站3座站场。
北京段工程长11.9公里(全部位于通州区西集镇),设西集分输站1座,工程含牛牧屯引河定向钻穿越1处,穿越京哈高速4次,高等级公路2次,二级以下公路12次。
北京段工程经多方努力2016年8月底局部点具备开工条件,9月份西集镇政府加大力度、紧锣密鼓、加班加点组织评估公司进行地上物、树木清点评估工作,彻夜组织与相关产权人进行谈判签约,“十一”国庆期间西集镇政府有关人员全部停休工作在占地拆迁前线,10月7日基本完成全部占地拆迁及树木伐移工作,为工程全面实质性开工创造了条件。
为确保工程11月底建成投产目标,由市政府相关部门、通州区政府及西集镇政府共同成立了“宝坻-香河-西集”联络线北京段工程建设协调小组,及时协调推进相关前期手续及后续工程实施过程中的问题;中国石油集团公司组织成立了应急抢建领导小组,科学合理安排施工组织,每日对工程建设问题进行调度,第一时间发现问题并将需北京市政府相关部门协调的问题及时报 “宝坻-香河-西集”联络线北京段工程建设协调小组,使问题得以及时解决。
在国家发改委、能源局、北京市政府、市重大项目办、市发改委、市规划国土委、市城市管理委、市园林绿化局、市交通委路政局、市水务局、通州区政府、西集镇政府、市首发集团、中石油天然气管道有限公司等单位的共同努力下,宝坻-香河-西集联络线工程从开工到建成仅用3个月时间。
